Как в Астане обеспечивают работу источников теплоснабжения города
В столице ведется ежегодная системная работа по развитию источников теплоснабжения города. В Управлении энергетики Астаны рассказали, что делается для обеспечения их бесперебойного функционирования, передает официальный сайт столичного акимата.

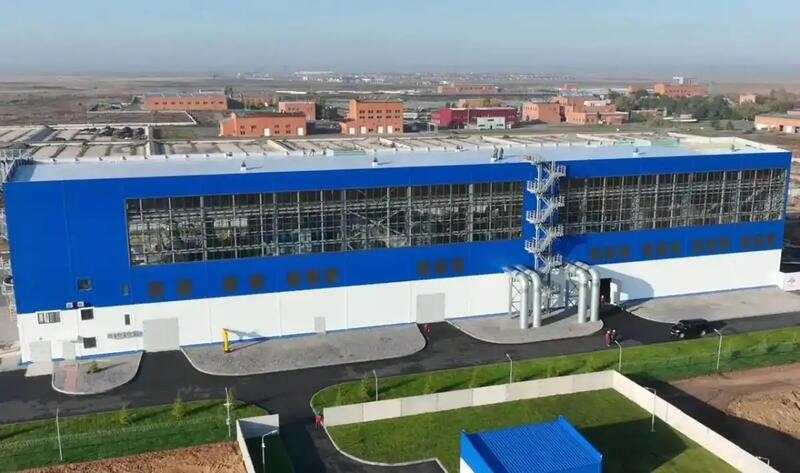

ТЭЦ-3 обеспечивает надежным теплоснабжением левобережье Астаны и новые перспективные районы застройки. Его мощность составляет 440 Гкал/час. Первый запуск ТЭЦ-3 был выполнен в ноябре 2023 года, что позволило источнику выйти на полную мощность.
Полное завершение строительства объекта запланировано до конца текущего года.На сегодня здесь работает 251 человек и 18 единиц специализированной техники.
Выполняются строительно-монтажные работы: монтаж вентиляционно-климатических камер, вентиляционной приточной установки, строительство проходной, тракта топливоподачи, монтаж ленточных конвейеров, вагоноопрокидывателя, также выполняются работы по насосной станции для подачи питьевой воды и по внешним сетям гидрозолоудаления, монтаж ограждения с инженерной инфраструктурой, также ведутся архитектурные работы узлов пересыпки с монтажом оборудования.
Готовность объекта составляет 90%.
Одним из основных районов развития сейчас является юго-восточная часть города, а также аллея «Мынжылдык». В целях обеспечения теплом данных районов в 2024 году завершились строительно-монтажные работы по газовой тепловой станции «Юго-Восток».
Общая мощность котельной составляет 350 Гкал/час. Станция, где установлены 22 котла, функционирует на природном газе. На объекте постоянно работает 24 человека.
Ввод в эксплуатацию котельной «Юго-Восток» позволил обеспечить теплоснабжением один из основных районов с дефицитом тепла и наибольшей интенсивной застройкой: аллея «Мынжылдык», вокзал «Нұрлы жол» и жилой комплекс «Бағыстан».
В настоящее время застройка района южнее улицы Сығанақ и западнее проспекта Тұран ведется ускоренными темпами. Завершение строительства газовой тепловой станции «Туран» мощностью 600 Гкал позволит покрыть потребности города в тепловой энергии.
В 2023 году завершено строительство 1-ой очереди с 6 котлами мощностью 350 Гкал/час.
В июне 2025 года запланировано завершение 2-ой очереди с 4 котлами мощностью 250 Гкал/час.
Сейчас на объекте работает 51 человек и 2 единицы специализированной техники.
Выполняются строительно-монтажные работы: планировка основания грунта, покраска металлоконструкций в 3-ей котловой группе, монтаж изоляции на трубопроводах калориферов, пусконаладочные работы водоподготовки и 3-ей котловой группы.
Готовность объекта составляет 98%.
