Перевод Алматы на газ: идет установка газовых турбин и генераторов

Перевод Алматы на газ: идет установка газовых турбин и генераторов

Перевод Алматы на газ: идет установка газовых турбин и генераторов

Перевод Алматы на газ: идет установка газовых турбин и генераторов

Перевод Алматы на газ: идет установка газовых турбин и генераторов

Перевод Алматы на газ: идет установка газовых турбин и генераторов

Перевод Алматы на газ: идет установка газовых турбин и генераторов

В своем Послании Глава государства обозначил модернизацию энергетической инфраструктуры и ввод новых генерирующих мощностей в качестве стратегических приоритетов развития страны. Реализуя задачи, поставленные Президентом, Министерство энергетики форсирует модернизацию энергетического сектора.

В 2026 году запланирован ввод традиционных мощностей на 2,4 тыс. МВт. Стратегический портфель проектов года включает запуск парогазовых установок (ПГУ) в Кызылорде на 240 МВт и в Туркестане на 1000 МВт, расширение мощностей в Атырау и Текели, а также комплексную модернизацию Алматинских ТЭЦ-2 и ТЭЦ-3 суммарной мощностью ПГУ более 1100 МВт.

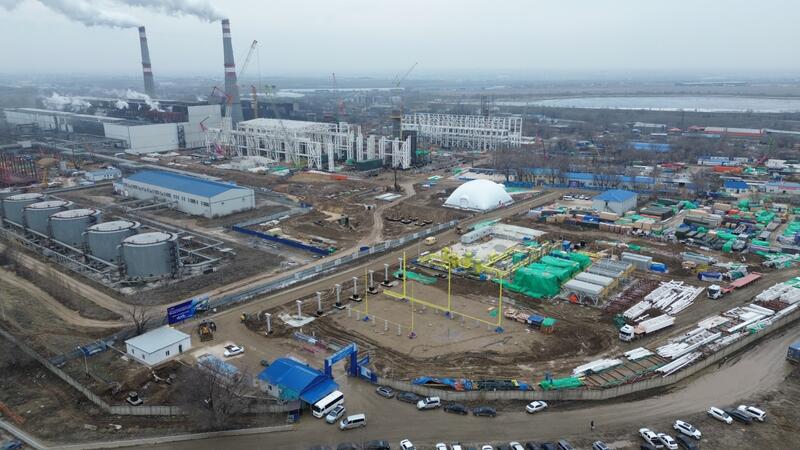

Реализация этих инициатив находится на особом контроле Министерства энергетики РК, при этом ключевое внимание уделяется алматинскому энергоузлу, где работы перешли в решающую стадию.

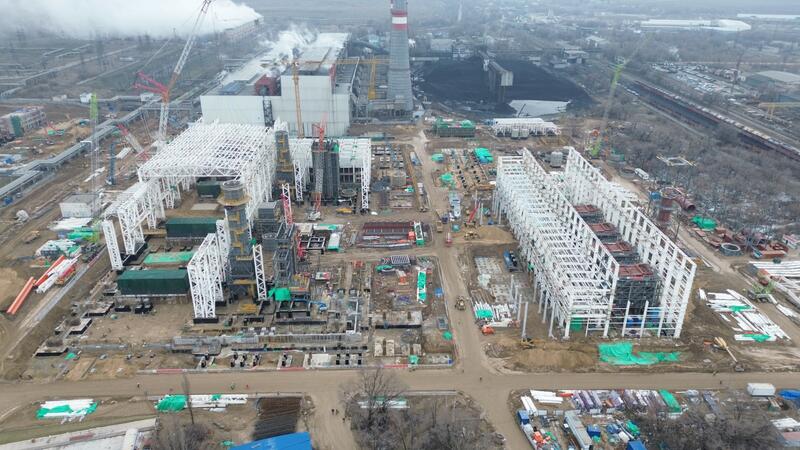

На площадке Алматинской ТЭЦ-2 свайные работы практически завершены — финальные этапы проводятся на вспомогательных участках, таких как фундаменты под автотрансформаторы.

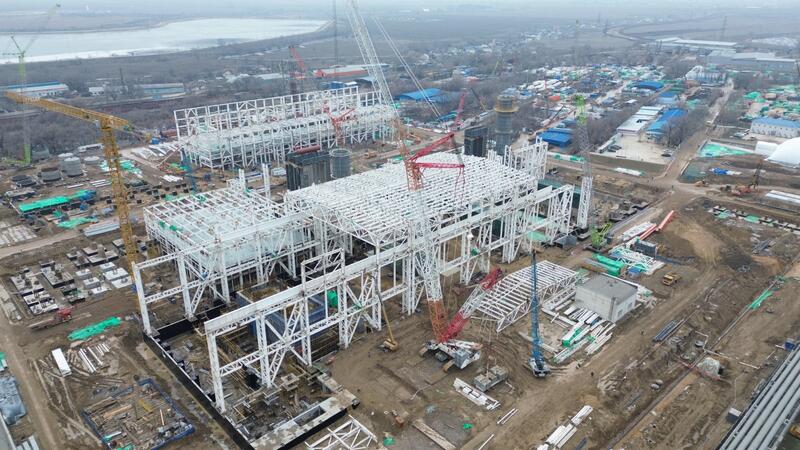

Основные строительные усилия сосредоточены на главном корпусе станции: возведение его каркаса и монтаж фундамента.

Значительный прогресс достигнут по первому пусковому комплексу — всё необходимое оборудование получено и смонтировано, успешно проведены гидравлические испытания четырех водогрейных и трех паровых котлов. Запуск этого этапа намечен сразу после завершения текущего отопительного сезона.Параллельно на второй очереди комплекса (блок ПГУ) газовая турбина и генератор уже установлены на фундамент, ведется монтаж металлоконструкций, котла-утилизатора и байпасных дымовых труб, что позволит подготовить объект к следующему пуску в сентябре 2026 года.

Реализация проекта обеспечит надежное энергоснабжение региона и существенно минимизирует воздействие на экосистему Алматы.



Источник: Министерство энергетики Республики Казахстан


Подписывайтесь на наш Telegram канал, и будте в курсе всех важных событий, вот ссылка - https://t.me/gurkkz

gurk.kz
<p>В своем Послании Глава государства обозначил модернизацию энергетической инфраструктуры и ввод новых генерирующих мощностей в качестве стратегических приоритетов развития страны. Реализуя задачи, поставленные Президентом, Министерство энергетики форсирует модернизацию энергетического сектора.</p> <p>В 2026 году запланирован ввод традиционных мощностей на 2,4 тыс. МВт. Стратегический портфель проектов года включает запуск парогазовых установок (ПГУ) в Кызылорде на 240 МВт и в Туркестане на 1000 МВт, расширение мощностей в Атырау и Текели, а также комплексную модернизацию Алматинских ТЭЦ-2 и ТЭЦ-3 суммарной мощностью ПГУ более 1100 МВт.</p> <p>Реализация этих инициатив находится на особом контроле Министерства энергетики РК, при этом ключевое внимание уделяется алматинскому энергоузлу, где работы перешли в решающую стадию.</p> <p>На площадке Алматинской ТЭЦ-2 свайные работы практически завершены — финальные этапы проводятся на вспомогательных участках, таких как фундаменты под автотрансформаторы.</p> <p>Основные строительные усилия сосредоточены на главном корпусе станции: возведение его каркаса и монтаж фундамента.</p> <p>Значительный прогресс достигнут по первому пусковому комплексу — всё необходимое оборудование получено и смонтировано, успешно проведены гидравлические испытания четырех водогрейных и трех паровых котлов. Запуск этого этапа намечен сразу после завершения текущего отопительного сезона.Параллельно на второй очереди комплекса (блок ПГУ) газовая турбина и генератор уже установлены на фундамент, ведется монтаж металлоконструкций, котла-утилизатора и байпасных дымовых труб, что позволит подготовить объект к следующему пуску в сентябре 2026 года.</p> <p>Реализация проекта обеспечит надежное энергоснабжение региона и существенно минимизирует воздействие на экосистему Алматы.</p>

Еще новости региона
